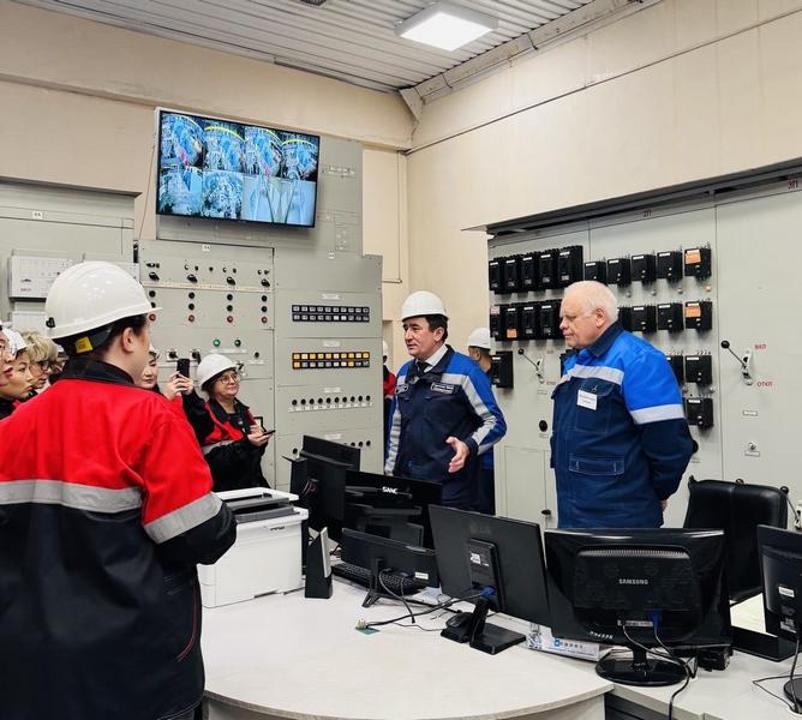

В Караганде обновят старейший котел на ТЭЦ-3
На Карагандинской ТЭЦ-3 в 2025 году проведут капитальный ремонт трёх котлоагрегатов и двух турбин. Особое внимание уделено обновлению котла № 1, функционирующего с 1977 года. На ТЭЦ-1 запланированы ремонтные работы на двух котлах и одной турбине. Кроме того, на обеих станциях будут выполняться текущие ремонты основного и вспомогательного оборудования, передает novoetv.kz.
О программе «Тариф в обмен на инвестиции» рассказали в компании «Караганда Энергоцентр».
С 1 февраля 2025 года вступили в силу новые тарифы на тепловую и электрическую энергию, утверждённые Комитетом по регулированию естественных монополий и Министерством энергетики РК. В их структуру, помимо операционных затрат, включены расходы на капитальные ремонты и модернизацию оборудования в рамках инвестиционной программы.
– В 2025 году стоимость ремонтной кампании составит 23,8 млрд тенге. Эти средства пойдут на обеспечение надёжности оборудования, улучшение экологичности и снятие ограничений по мощности. Всего на двух станциях ремонтами будет охвачено порядка 26 единиц оборудования, – сообщил генеральный директор ТОО «Караганда Энергоцентр» Флюр Гарипов.
Он напомнил о крупных проектах, реализованных ранее по программе «Тариф в обмен на инвестиции». В 2012 году на ТЭЦ-3 установили новую турбину, а в 2016 году построили энергоблок. Эти меры, наряду с регулярными капитальными ремонтами, позволили снизить износ станции.
По словам руководителя компании, за последние пять лет зарплата сотрудников увеличилась почти вдвое. В настоящее время на ТЭЦ-3 работают около 900 человек, на ТЭЦ-1 – 300. Вопрос нехватки кадров удалось решить благодаря открытию учебного центра на базе ТЭЦ-3 и сотрудничеству с региональными колледжами в формате дуального обучения.
Директор ТЭЦ-3 Константин Пятков подробно рассказал о предстоящем капитальном ремонте старейшего котла станции.

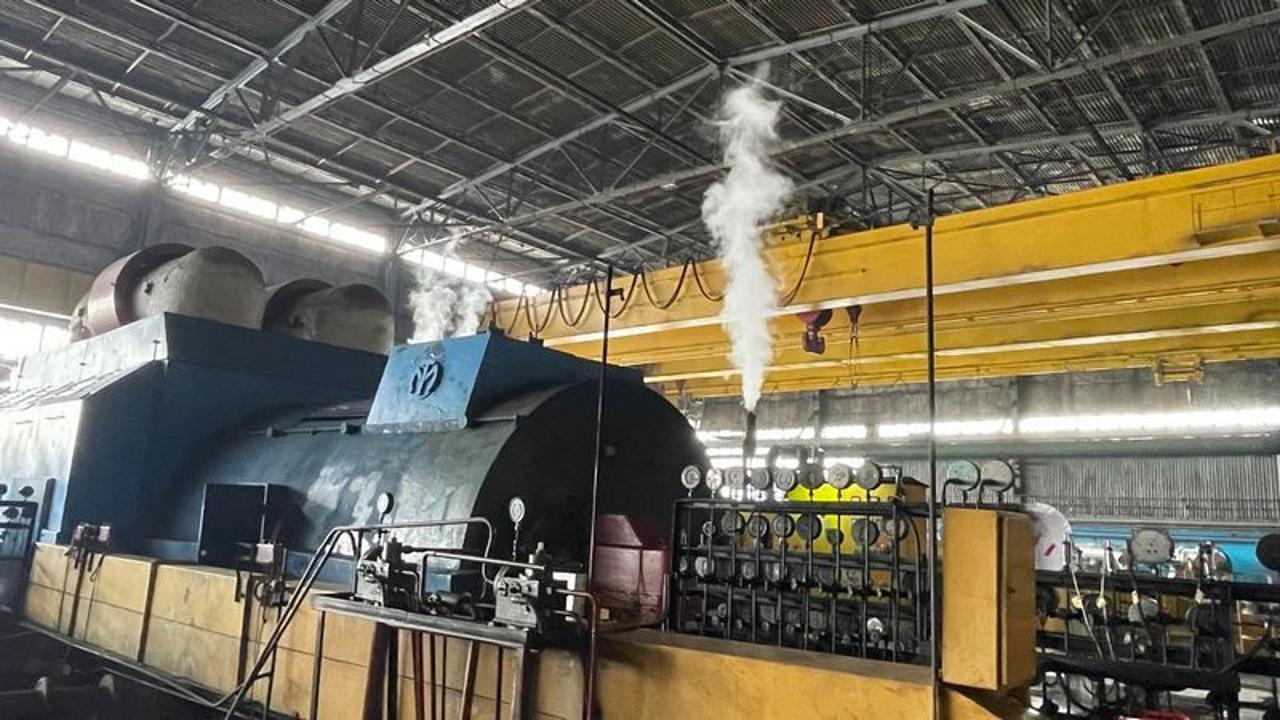

– По этому котлу у нас самый большой объём ремонтных работ. Периодичность типовых ремонтов котлов составляет четыре года. А в этом году будет сверхтиповой ремонт. Полностью подлежат замене топочные камеры котла – это порядка 150 тонн металла. Также будут обновлены поверхность нагрева и водяной экономайзер – это ещё около 40 тонн. Кроме того, предусмотрена реконструкция газоочистного оборудования. Эмульгатор второго поколения будет заменён на третье поколение. Это даст повышение степени очистки, соответственно уменьшение выбросов в окружающую среду. А в целом в результате капитального ремонта повысится надёжность оборудования, стабильность работы, – пояснил он.
По словам представителей компании, необходимое оборудование заказывают за рубежом, а его изготовление занимает от 90 дней до шести месяцев. В связи с этим ремонтная кампания была спланирована заранее – почти год назад. После завершения отопительного сезона начнётся подготовка программы ремонтов на 2026 год.
Кроме того, для решения проблемы энергодефицита начата реализация проекта по расширению ТЭЦ-3. До 2028 года планируется ввод нового энергоблока, который увеличит электрическую мощность станции на 140 МВт, а тепловую – на 180 Гкал/ч.
– Подписаны все договоры: на проектирование, поставку оборудования и строительно-монтажные работы. Подготовили участок под строительство. В результате реализации проекта дополнительно будет создано 55 рабочих мест, – сказал Флюр Гарипов.
Также разработана программа реновации турбинного оборудования, старт которой намечен на 2027 год.
